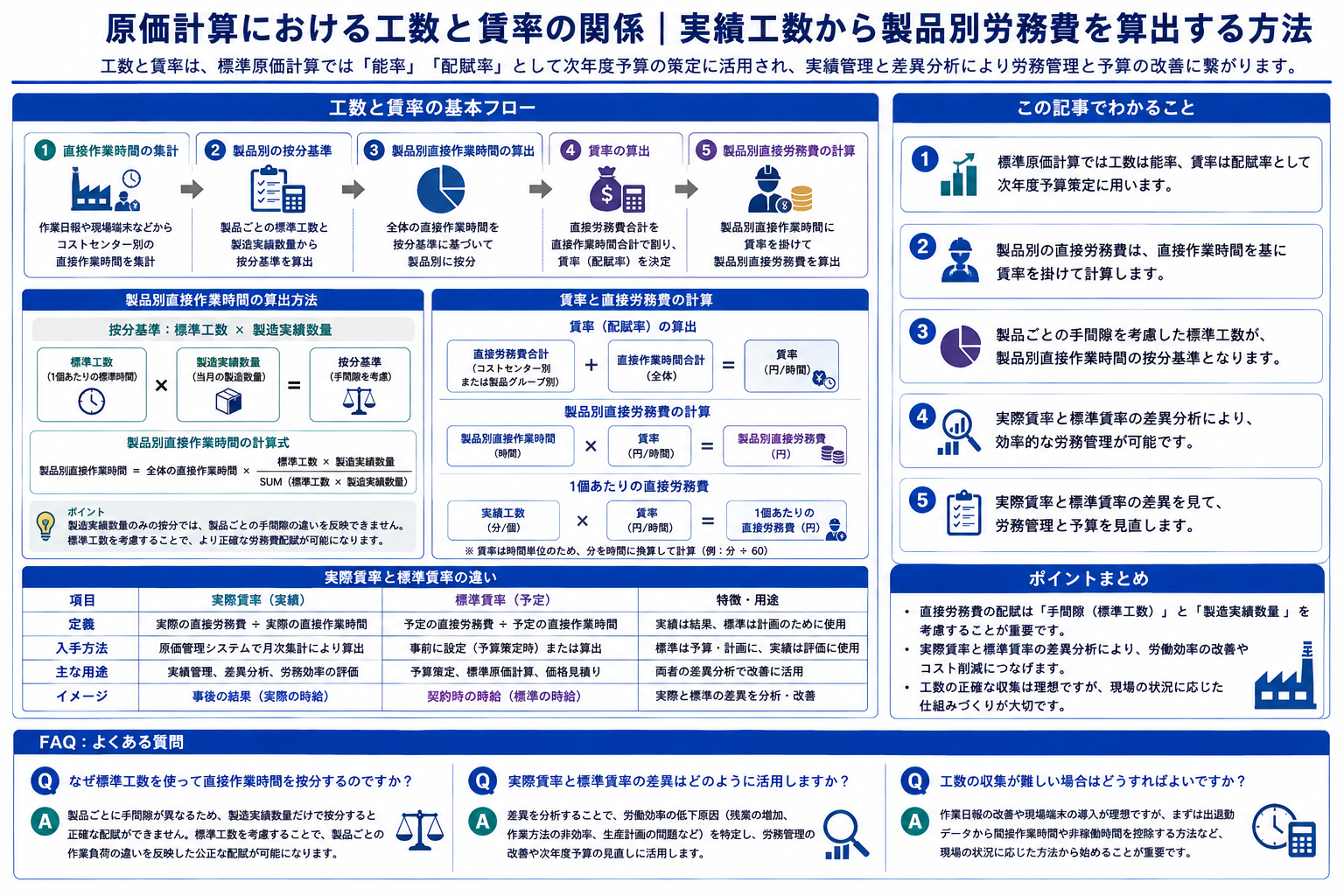

工数(1個あたり何分)と賃率(1時間あたりいくら)の関係は、かつて発注先と外注先との合意の下で支払加工賃(標準工数x標準賃率)を算出するために適用されましたが、標準原価計算では工数は能率、賃率は配賦率として、次年度予算の策定のために採用されます。 インドネシアの原価管理システム インドネシアの日系製造業を取り巻く市場環境は、頻繁に起こる需要変動や世界的物流網の停滞による資材の調達難、多品種少量化に伴う小ロット化などへ対応するための生産効率改善努力をすると同時に、迅速かつ戦略的な経営判断のためのより細かく多角的な原価管理が求められています。 続きを見る
実績工数と標準工数
原価管理システムで製品別の直接労務費を計算するには、会計システムから集計したコストセンター別または製品グループ別のセミグロスの直接労務費を、直接作業時間を配賦比率として按分するのが妥当だと思われますが、製品別直接作業時間をどのように取得するかという問題があります。製品ごとの手間隙が異なる点を無視して、製造実績数量按分というのはさすがにないと思います。
作業日報に直接作業時間が製品別に正確に記入されていれば月末にこれを集計するだけでよいですが、直接作業の間には間接作業や現場離脱等が挟まりますので、正確に品目別の直接作業の実際発生時間だけを日報ベースで取得するのは、現場端末またはタッチパネルで簡単に開始時間と終了時間が入力できるシステムがあればともかく、少しハードルが高いかもしれません。
インドネシアの日系製造業で、この直接作業時間集計までシステム化されているのは相当IT化の進んだ工場だけだと思いますが、直接作業時間の集計方法としては主に以下の2通りがあり、要は前から累計して計算するか後ろから引き算して計算するかの違いです。
- 現場端末から直接作業開始時間と終了時間を入力し合計
- 出退勤データから間接作業時間と非稼動時間を控除
コストセンターに集計された直接作業時間を製品別に按分するための基準としては、上述の「製品ごとの手間隙」と製造実績数量を考慮する必要があります。この製品ごとの手間隙の指標が標準工数(1個あたり標準で何分かかるか)です。
- 標準工数x製造実績数量
製品別製造原価を計算するにはシステムを使う場合でもExcelでマニュアル計算する場合でも、事前に製品別の直接作業時間の計算が必須になります。
- 製品別直接作業時間=全体の直接作業時間x{(標準工数x製造実績数量)/SUM(標準工数x製造実績数量)}
算出された製品別直接作業時間に賃率(1時間当たりのコスト)を掛けることで製品別の直接労務費が計算されますが、この賃率はコストセンター別または製品グループ別に以下のように計算されます。
- 全体の賃金 ÷ 直接作業時間合計=直接労務費賃率
ここまできてようやく製品別原価要素である直接労務費が計算されます。
- 製品別直接作業時間x賃率=製品別直接労務費
製品1個あたりの直接労務費は製品別直接作業時間を製造数量で割った実績工数(1個あたり実際に何分かかったか)に賃率を掛けることで求められます。工数は通常分単位、賃率は時間単位ですので単位はあわせる必要があります。
- 実績工数x賃率=1個あたりの直接労務費
実際賃率と標準賃率
salaryが月給で固定費であり、wagesは残業代など労働時間に対する賃金で変動費になります。恥ずかしながら、この違い最近になって初めて知りました。
賃率はバイトの時給みたいなものであり、時給が面接時に契約として固定され、ワンオペで休む間もなく消耗しようとトイレ掃除中に便座に座って一服しようと一定であるのと同じように、賃率も標準(予定)を使うのが一般的です。
原価管理システムを使う場合の賃率は計算結果として事後に得られる実際賃率であり、Excelでマニュアル計算する場合の賃率は直接労務費計算のために事前に準備する標準賃率になります。
ワンオペで忙しかろうとトイレでサボろうとバイト代の実際受け取り額は同じですが、雇用主にとっては賃率はバイトがサボればサボるほど上昇します。よってバイト代も標準で固定するのではなく、年に1回の査定で実績に応じてアップデートしていかないと、不公平感が蔓延し現場の士気が下がります。
